   新校区建设通报

  新校区建设指挥部                             2018年5-6月

学校新校区建设稳步推进中,下面将5—6月份建设进展通报如下:

一、建设要闻

1. 6月11日,学校取得了《湖南省发展和改革委员会关于同意湖南铁道职业技术学院新校区建设项目分期实施的批复》。

因政策、规划及学校资金等多方面的变化及影响,学校新校区拟分期建设,在学校领导的高度重视下,经过基建处和格瑞代建公司的艰苦不懈努力,终于取得省发改委同意分期建设的正式批复,可以开展后续一期工程的概算审批工作。

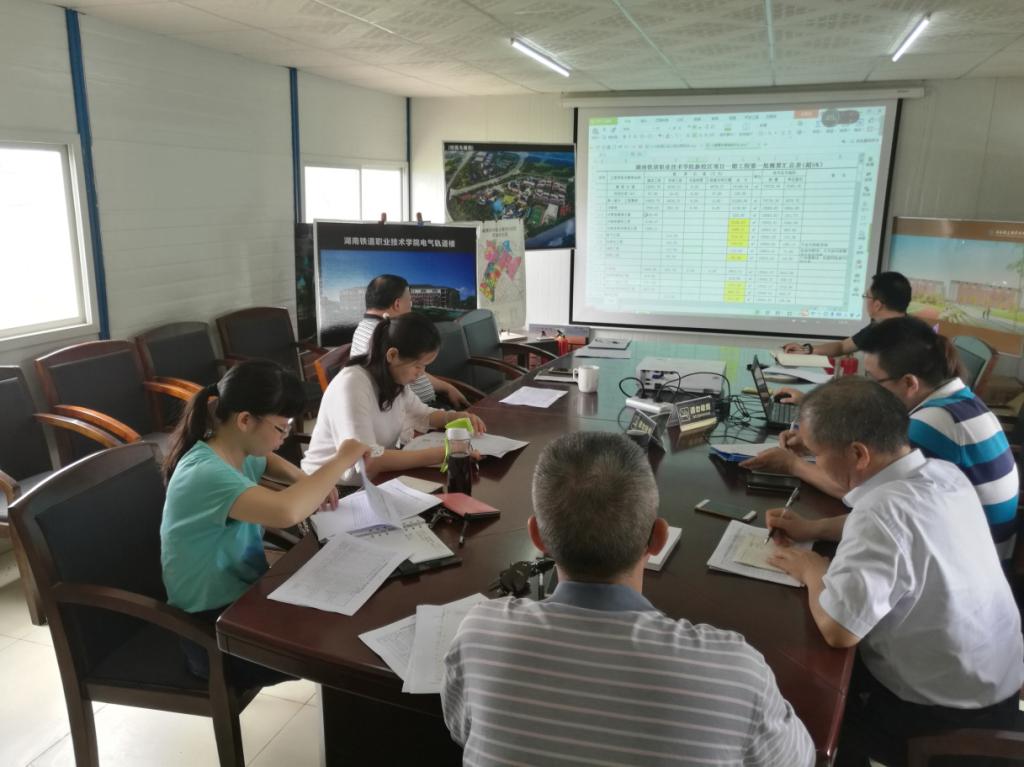

2.6月26日,省发改委评审中心卢处率领概算评审专家及有关工作人员一行7人来新校区现场考察,并在新校区现场召开了一期概算评审会(见图1)。会上,与会专家认真审核了一期概算明细,总体认为编制合理,同时也提出了部分修改意见。会后,基建处会同设计院、代建单位进一步对一期概算明细进行了修改完善。

根据有关规定,概算是控制建设项目投资的重要依据,也是考核设计方案的经济合理性、控制施工图预算及施工图设计的依据。新校区项目取得省发改委的概算批复后,才能取得省财评中心下达的招标控制价,然后才能启动后期监理招标和施工招标。

图1:省发改委评审中心概算评审专家在新校区现场召开一期概算评审会

3.5月19日,学校举办2017届毕业生就业质量发布会。新校区成为发布会活动的第一站。基建处按学校要求,做好新校区相关布置工作,由基建处王新初处长进行解说,接待来自全省各市、县基础教育科、职业教育科的领导以及各高中、中职学校的校级领导代表共计72人来新校区参观(见图2)。

图2:5月19日,72位中学校长来新校区参观

4.6月20日,副校长胡应平带领基建处处长王新初、工程部陈声友赴石峰区井龙街道办事处,协调新校区小庙、迁坟等拆迁遗留问题,督促石峰区井龙办街道解决新校区拆迁遗留问题,以保证后续单体正常开工建设。(见图3)

图3:6月20日,胡校长带队赴石峰区井龙街道办事处协调新校区拆迁遗留问题

5.截止6月底,在学校领导高度重视下,以及学校财务、审计等各部门的大力支持下,新校区已完成了地质勘探的结算审计与费用支付、开工仪式配合的部分款项支付、勘探配合施工便道的结算审计等工作,有效缓解阻工的压力。

二、报建报批

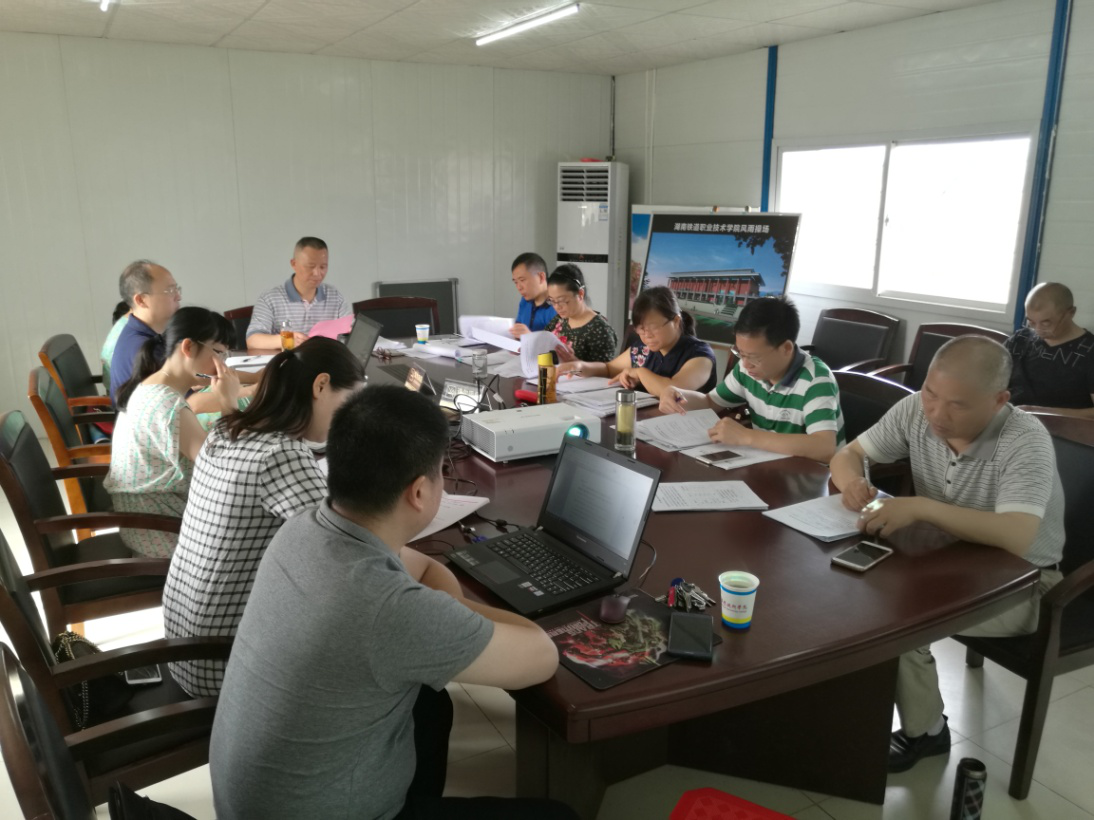

1.5月20日,新校区建设指挥部邀请五位相关行业的专家对新校区目前亟待解决的问题进行了分析论证,论证会由新校区建设副指挥长王新初主持 (见图4)。与会专家对第一批代建单体施工标段划分等五大议题进行了充分、仔细的讨论,最终形成了专家组结论性意见。这些意见指导意义重大,为后续有关工作提供了专业依据和解决方法。

图4:5月20日专家论证会

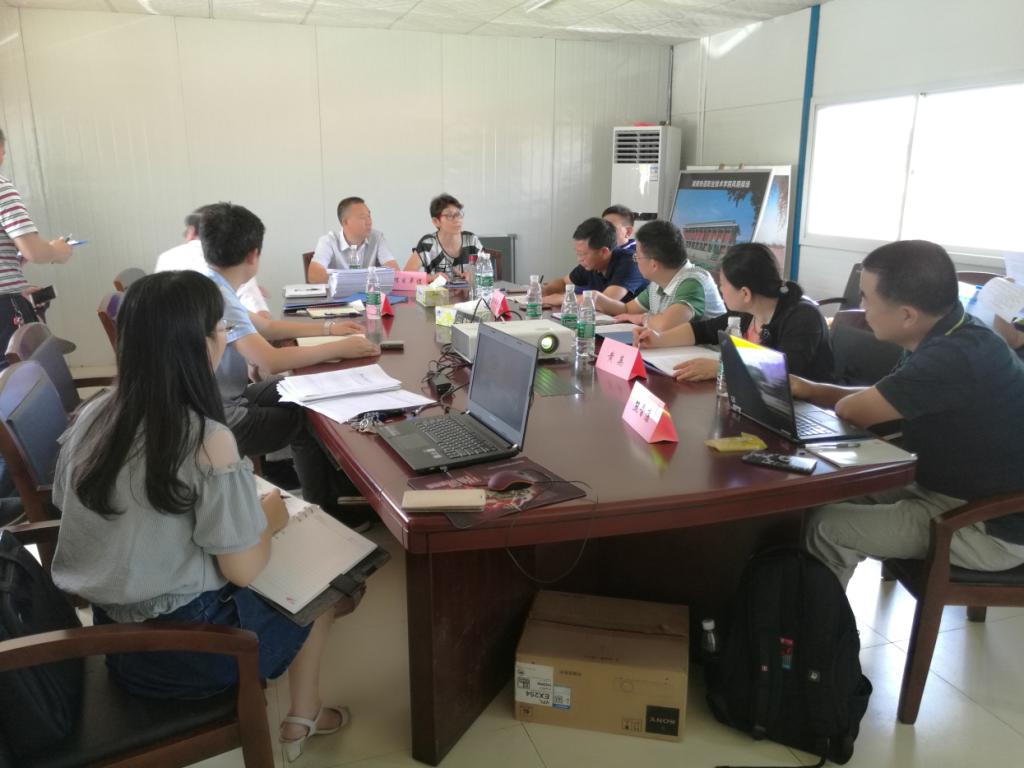

2. 6月11日新校区一期概算已报进省发改委窗口,为了保证一期概算在评审会上顺利获批,并能满足一期建设需求,在6月22日代建工作会上,副校长胡应平、基建处和代建单位工作人员共同分析了各项概算值的合理性,做了应对预案(见图5)。

图5:一期概算评审工作部署会

三、工程建设

1、土方工程

5月下旬至6月份,土方工程重点工作是对人工湖进行修整、分区域平整、压实并进行压实度的实验与检测,对土方工程扫尾工程进行督促与检查,对土方过程资料进行审核,对周边安全隐患进行排除,根据天气情况,预计7月份完成土方工程验收。

为保证质量,先后召开了2次监理例会,监理单位请第三方测量单位对新校区土方工程的实际情况进行了复测,为土方工程验收提供依据,为下一步单体招标提供“三通一平”的条件之一,即平整场地。

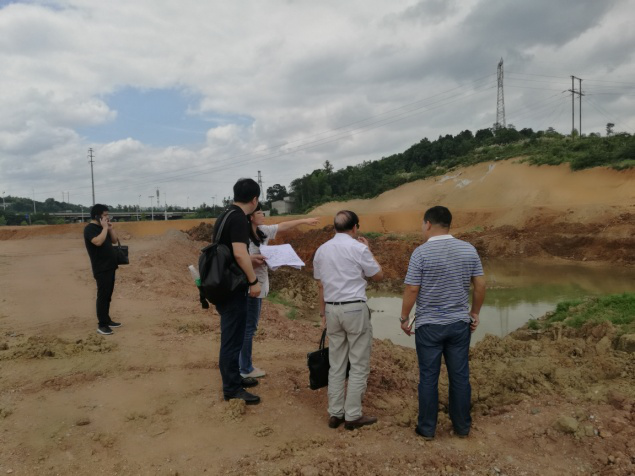

同时,基建处还邀请设计公司技术人员来现场查看新校区保留山体、人工湖现场实际情况,为下一步设计作准备。

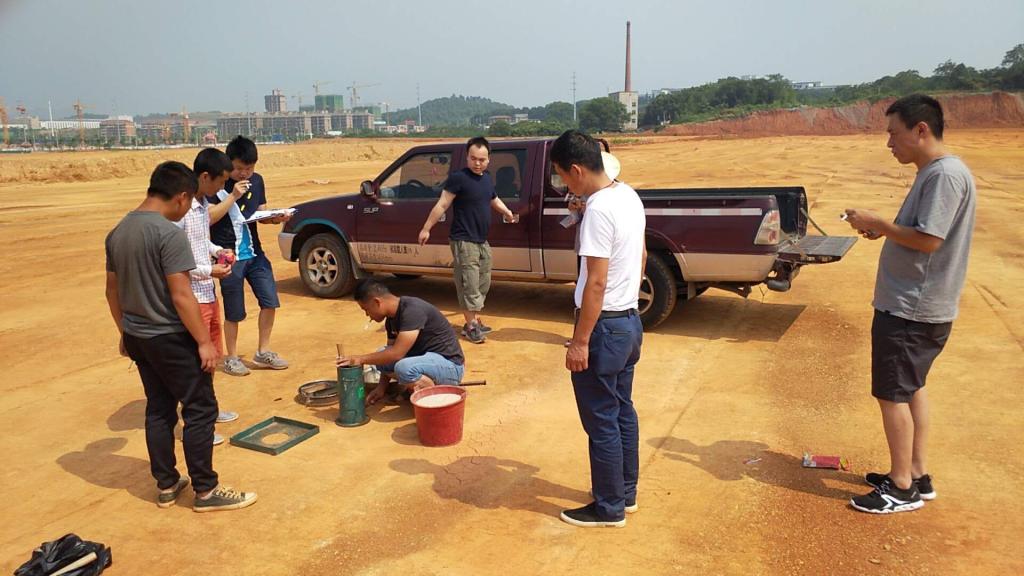

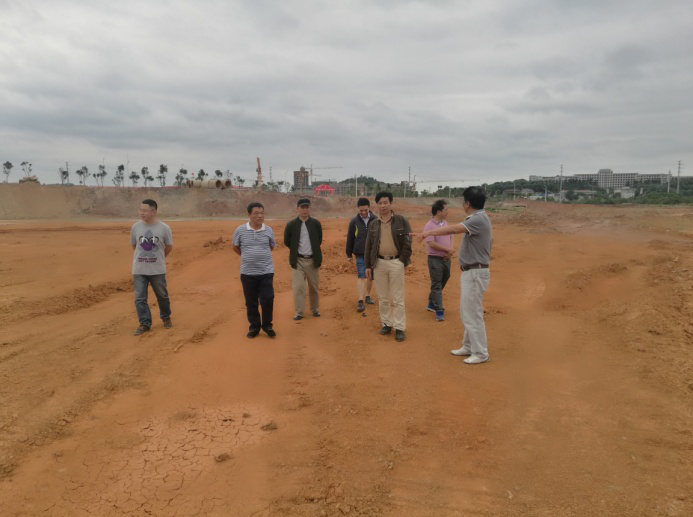

5月22日,基建处王新初处长带领工程部所有人员、监理单位、施工单位对新校区场内进行了巡查,对于土方工程扫尾工程提出相关要求,要求施工单位趁天气好,争分夺秒整改与施工,以达到验收条件。(见图6)

图6:5月22日,基建处、监理单位、施工单位场内巡查未完成的土方工程

5月22日,基建处组织学校财务处、审计处、资产处等部门对新校区电线杆险情排除进行验收。(见图7)

图7:5月22日,电线杆险情排除验收

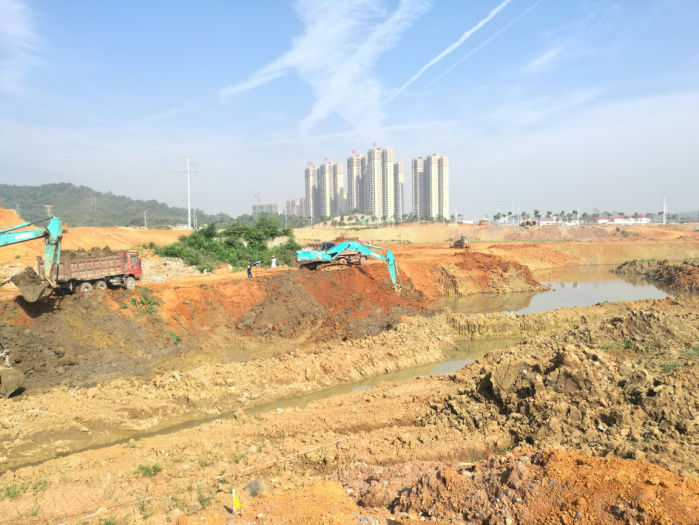

为了达到土方验收条件,施工单位根据基建处要求,根据设计要求,对人工湖进行修整、淤泥进行外运。(见图8)

图8:6月11日,人工湖修整

6月14日,新校区设计单位技术人员来新校区现场对保留山体、人工湖进行了现场查勘,为后续景观设计作准备。(见图9)

图9:6月14日,新校区设计公司技术人员现场查勘

6月15日,施工单位对宿舍区进行压实,以便第三方检测单位进行检测。(见图10)

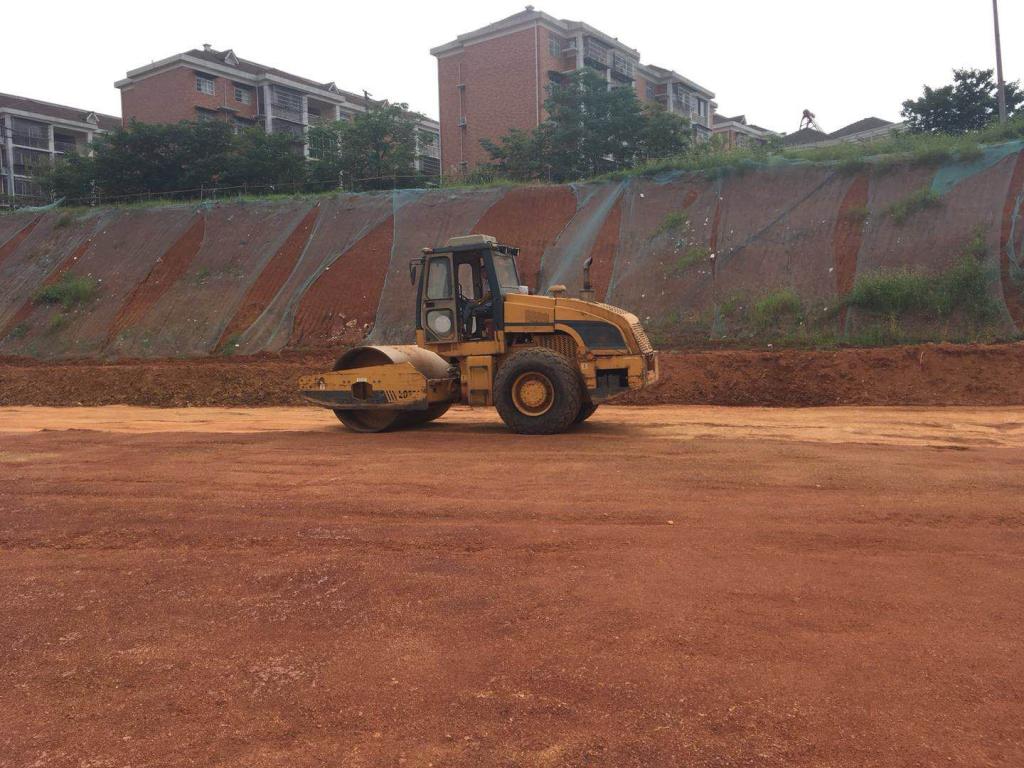

图10:6月15日,分区域压实

6月15日,第三方检测单位在监理单位、基建处、施工单位等工作人员见证下,现场进行取样。(见图11)

图11:6月15日,压实度检测取样

5月21日、31日,监理单位先后召开2次监理例会,对土石方工程的扫尾工作、复测工作等进行了部署,并下达整改通知。(见图12、图13)

图12:5月21日、31日监理例会

图13:6月9日监理单位复测土方工程各区域标高等

2.基建电源接入项目

基建电源接入项目,在学校领导的支持和财务处等部门配合下,及时预存了电费3万元,株洲市电业局已于6月12日进行了送电,施工单位已经交接了变压器房的钥匙,随时可以接电源保证新校区开工电源需求,后续将进行竣工结算资料审核(见图14)

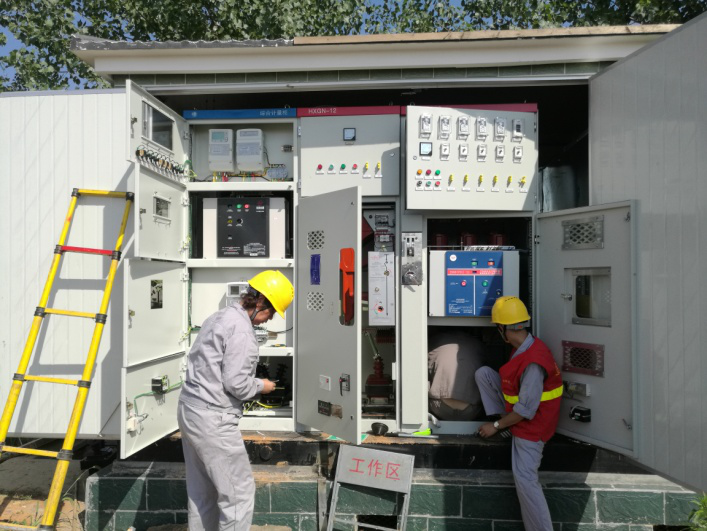

图14:6月12日,市电业局送电前检查接线

3.自来水“双水源”报装项目

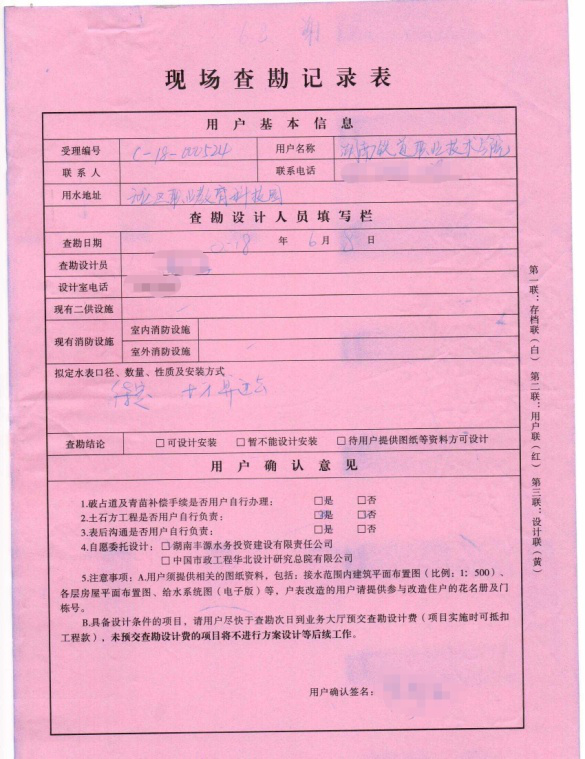

根据新校区设计需要,6月5日基建处工程人员去株洲市自来水公司递交资料,申请再次开通一个自来水“梯口”,自来水公司已经受理,并于6月8日进行了现场查勘,方案正在设计中,预计6月底完成方案及预算编制。(见图15)

图15:自来水公司业务受理、现查查勘记录
